ദേശീയപാത നിര്‍മാണത്തില്‍ പ്രതിമാസ പുരോഗതി അഞ്ചു ശതമാനത്തില്‍ താഴെയായാല്‍ കരാറുകാരന്‍ പുറത്ത്

നിര്‍മാണ പുരോഗതി വിലയിരുത്തി മുഖ്യമന്ത്രി; ഭൂമി ഏറ്റെടുക്കല്‍ കേസ് വേഗത്തില്‍ തീര്‍പ്പാക്കാന്‍ നിര്‍ദേശം

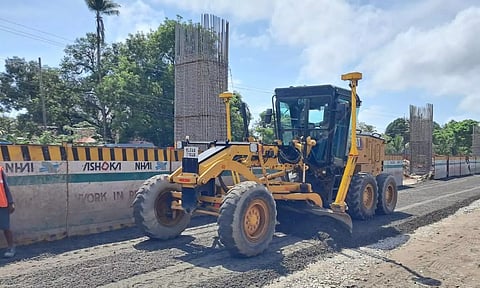

national highway 66
Representational image , Image Credit : Collector Alapuzha
Published on

കേരളത്തിലെ ദേശീയപാത 66 വികസനം വേഗത്തിലാക്കാന്‍ മുഖ്യമന്ത്രി പിണറായി വിജയന്റെ നേതൃത്വത്തില്‍ ചേര്‍ന്ന ഉന്നതതല യോഗത്തില്‍ തീരുമാനം. കാസര്‍ഗോഡ് മുതല്‍ തിരുവനന്തപുരം വരെയുള്ള ജില്ലകളിലെ ഓരോ സ്‌ട്രെച്ചുകളുടെയും നിര്‍മ്മാണ പുരോഗതി പ്രത്യേകം പ്രത്യേകമായി മുഖ്യമന്ത്രി അവലോകനം ചെയ്തു. 80 ശതമാനത്തില്‍ കൂടുതല്‍ നിര്‍മ്മാണ പുരോഗതി കൈവരിച്ച് കഴിഞ്ഞ തലപ്പാടി-ചെങ്കള, കോഴിക്കോട് ബൈപ്പാസ്, രാമനാട്ടുകര - വളാഞ്ചേരി, വളാഞ്ചേരി-കാപ്പിരിക്കാട് സ്‌ട്രെച്ചുകള്‍ അടുത്ത വര്‍ഷം മാര്‍ച്ച് 31ന് മുമ്പ് പൂര്‍ത്തീകരിക്കുമെന്ന് ദേശീയപാത അതോറിറ്റി (എന്‍.എച്ച്.എ.ഐ) ഉദ്യോഗസ്ഥര്‍ യോഗത്തില്‍ അറിയിച്ചു.

ജലാശയങ്ങളില്‍ നിന്നും മണ്ണെടുക്കാന്‍ അനുമതി

സംസ്ഥാന സര്‍ക്കാരിന്റെ ഭാഗത്തു നിന്ന് ദേശീയപാത നിര്‍മ്മാണത്തിന് ലഭിക്കേണ്ട വിവിധ അനുമതികള്‍ സംബന്ധിച്ചും യോഗം ചര്‍ച്ചചെയ്തു. വിവിധ ജലാശയങ്ങളില്‍ നിന്നും മണ്ണ് എടുക്കുന്നതിനുള്ള അനുമതിക്കുള്ള അപേക്ഷകളില്‍ വേഗത്തില്‍ തീരുമാനം എടുക്കണമെന്ന് മുഖ്യമന്ത്രി നിര്‍ദ്ദേശിച്ചു. ഏഴോളം ജലസ്രോതസുകളില്‍ നിന്ന് മണ്ണ് എടുക്കാനുള്ള അനുമതി എന്‍.എച്ച്.എ.ഐ ചോദിച്ചിട്ടുണ്ടെന്നും അഷ്ടമുടി, വേമ്പനാട്ട് കായല്‍ എന്നിവിടങ്ങളില്‍ നിന്ന് അനുമതി നല്‍കി കഴിഞ്ഞതായും ബാക്കിയുള്ളവ പരിശോധിച്ച് വരികയാണെന്നും ജലസേചന വകുപ്പ് മന്ത്രി റോഷി അഗസ്റ്റിന്‍ വ്യക്തമാക്കി.

മൈനിംഗ് ആന്റ് ജിയോളജി വകുപ്പില്‍ നിന്നും മണ്ണ് എടുക്കാനുള്ള അനുമതി ലഭിച്ചശേഷം ചില സ്ഥലങ്ങളില്‍ ജനകീയ പ്രതിഷേധങ്ങളെ തുടര്‍ന്ന് അതിനാവുന്നില്ലെന്ന് കരാറുകാര്‍ ചൂണ്ടിക്കാട്ടി. അത്തരം സാഹചര്യങ്ങളില്‍ കെട്ടിവെച്ച തുക തിരികെ ലഭിക്കുന്നതിന് വേണ്ട നടപടി സ്വീകരിക്കണമെന്ന് കരാറുകാര്‍ ആവശ്യപെട്ടു. ഇക്കാര്യത്തില്‍ എന്ത് ചെയ്യാന്‍ കഴിയുമെന്ന് റിപ്പോര്‍ട്ട് തയ്യാറാക്കി നല്‍കാന്‍ ചീഫ് സെക്രട്ടറിയെ യോഗം ചുമതലപ്പെടുത്തി.

ഭൂമി ഏറ്റെടുക്കല്‍ കേസുകള്‍ വേഗത്തിലാക്കും

ഭൂമിയേറ്റടുക്കലുമായി ബന്ധപ്പെട്ട കേസുകള്‍ വളരെ വേഗത്തില്‍ തീര്‍പ്പാക്കാന്‍ വിവിധ ജില്ലാ കലക്ടര്‍മാര്‍ക്ക് മുഖ്യമന്ത്രി നിര്‍ദ്ദേശം നല്‍കി. 17,293 കേസുകളാണ് ഭൂമിയേറ്റടുക്കലുമായി ബന്ധപ്പെട്ട് നിലവിലുള്ളത്. ദേശിയപാത 66നായി ഭൂമി ഏറ്റെടുക്കലിന്റെ പുരോഗതി 90 മുതല്‍ 95 ശതമാനം വരെ പൂര്‍ത്തീകരിച്ചതായി യോഗം വിലയിരുത്തി. എന്‍.എച്ച് 66ന്റെ നിര്‍മ്മാണത്തിനായി 5,580 കോടി രൂപ ഇതിനോടകം സംസ്ഥാനം മുടക്കിയിട്ടുണ്ട്. എന്‍.എച്ച് 966 നിര്‍മ്മാണത്തിനായി 1,065 കോടി രൂപയും എന്‍.എച്ച് 66നായി 237 കോടി രൂപയും നാഷണല്‍ ഹൈവേ അതോറിറ്റി ഓഫ് ഇന്ത്യ കേരളത്തിനോടാവശ്യപ്പെടുന്നുണ്ട്.

തടസം ഇങ്ങനെ

മണ്ണ് ലഭിക്കാത്തിനാലാണ് നിര്‍മ്മാണപ്രവര്‍ത്തികള്‍ക്ക് പ്രതീക്ഷിച്ച പുരോഗതിയുണ്ടാകാത്തതെന്ന് കരാറുകാര്‍ അഭിപ്രായപ്പെട്ടു. 50 ശതമാനത്തില്‍ താഴെ നിര്‍മ്മാണ പുരോഗതിയുള്ള സ്‌ട്രെച്ചുകളെ സംബന്ധിച്ച് യോഗം പ്രത്യേകമായി വിലയിരുത്തി. അരൂര്‍ - തുറവൂര്‍ 41 ശതമാനം, തുറവൂര്‍- പറവൂര്‍ 27 ശതമാനം, പറവൂര്‍- കൊറ്റംക്കുളങ്ങര 47 ശതമാനം, കടമ്പാട്ടുകോണം - കഴക്കൂട്ടം 36 ശതമാനം എന്നിങ്ങനെയാണ് പ്രവര്‍ത്തന പുരോഗതി. ഓരോ മാസവും അഞ്ച് ശതമാനം പുരോഗതി ഉണ്ടായിട്ടില്ലെങ്കില്‍ കരാറുകാരനെ ടെര്‍മ്മിനേറ്റ് ചെയ്യാനാണ് തീരുമാനമെന്ന് നാഷണല്‍ ഹൈവേ അതോററ്റി ഓഫ് ഇന്ത്യ ഉദ്യോഗസ്ഥര്‍ യോഗത്തെ അറിയിച്ചു. അരൂര്‍ - തുറവൂര്‍ റൂട്ടിലെ ഗതാഗത കുരുക്ക് പരിഹരിക്കാന്‍ ആലപ്പുഴ എറണാകുളം കലക്ടമാര്‍ പ്രത്യേകമായി ശ്രദ്ധിക്കണമെന്ന് മുഖ്യമന്ത്രി നിര്‍ദ്ദേശിച്ചു. പെര്‍ഫോമെന്‍സ് കുറവുള്ള കരാറുകാര്‍ക്ക് നോട്ടീസ് നല്‍കുമെന്നും എന്‍.എച്ച്.എ.ഐ അറിയിച്ചു.
